Javier Sinti, señala que cuando se aprueba el presupuesto, el proyectista Manuel Villoslada Trujillano no consideró los cambios que debía hacerse. “Error” costará 417 mil soles a la Municipalidad de Tarapoto
Julio Quevedo Bardález
El gerente de Infraestructura y Obras de la Municipalidad Provincial de San Martín, Ing° Javier Sinti Flores, se refirió a la obra del puente sobre el río Shilcayo en la cuadra 7 del jirón Shapaja, que unirá a Tarapoto con La Banda de Shilcayo, y que se encuentra paralizada por OSINERGMIN, por el tema de distancias mínimas de las líneas de conducción., que también se notificó a Electro Oriente por la fiscalía de Prevención del Delito.
Puente paralizado

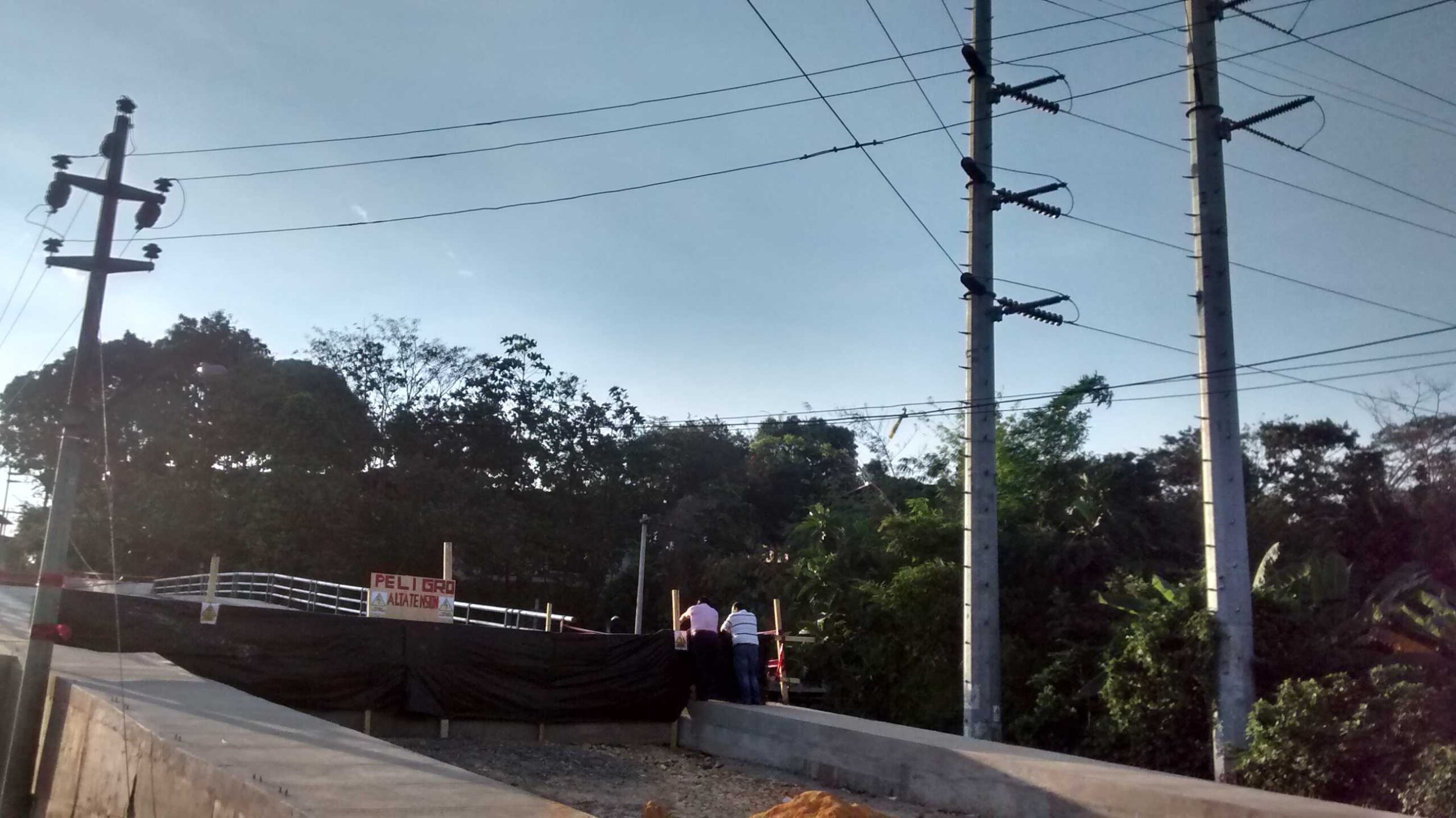

La obra, que está en un avance del 87%, actualmente tiene problemas respecto al cableado de líneas de alta tensión, pero que para Sinti Flores no es responsabilidad directa de la empresa que hizo el expediente.
Según señala, que en el expediente no se encontraba la línea de conducción, pero el 2014 cuando el Ministerio de Vivienda aprueba el financiamiento del puente, ya Electro Oriente había instalado los postes de linea de alta tensión para el hospital de EsSalud.
El proyectista del puente es Manuel Villoslada Trujillano, que luego de la aprobación del Expediente, no consideró los cambios que se debía hacer, respecto a las líneas de alta tensión.
Sesión de comuna
Sinti manifestó que Electro Oriente no se responsabiliza de los errores del expediente, pero armarán otro para que el cableado sea subterráneo y no haya problemas.
El monto de 400 mil soles que costará el cableado subterráneo asumirá la municipalidad, y el pago será aprobado en sesión de comuna, dinero que será pagado en plazos.
Los trabajos del cableado subterráneo se culminarían en tres semanas, para luego reanudar los trabajos definitivos del puente.
Vecinos
El gerente de Infraestructura indicó que luego de tres reuniones con la población se encuentran tranquilos por el puente.
