Proyecto 60 kv. Pongo de Caynarachi – Yurimaguas

Sólo falta negociar con dos propietarios para franja de servidumbre

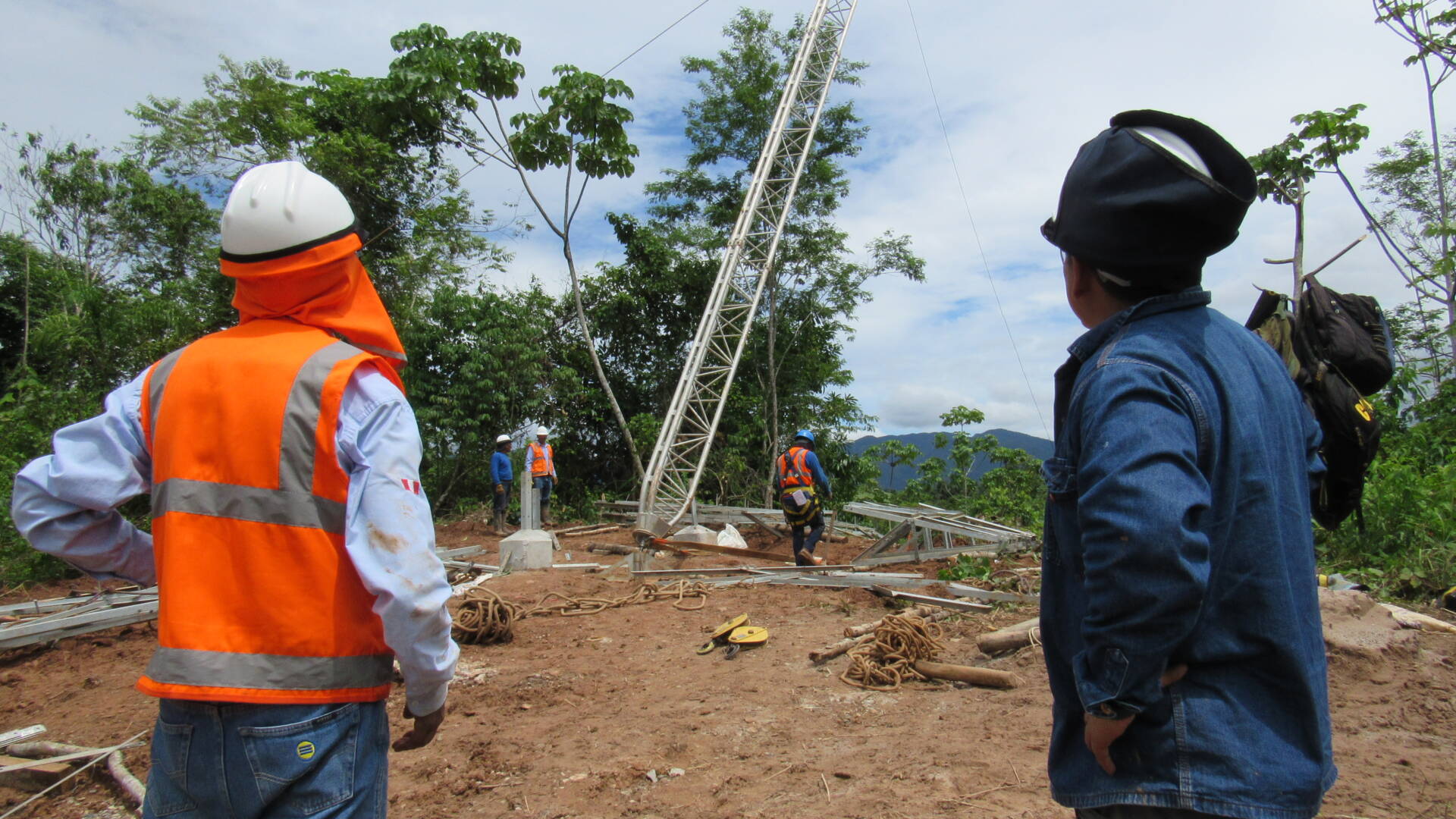

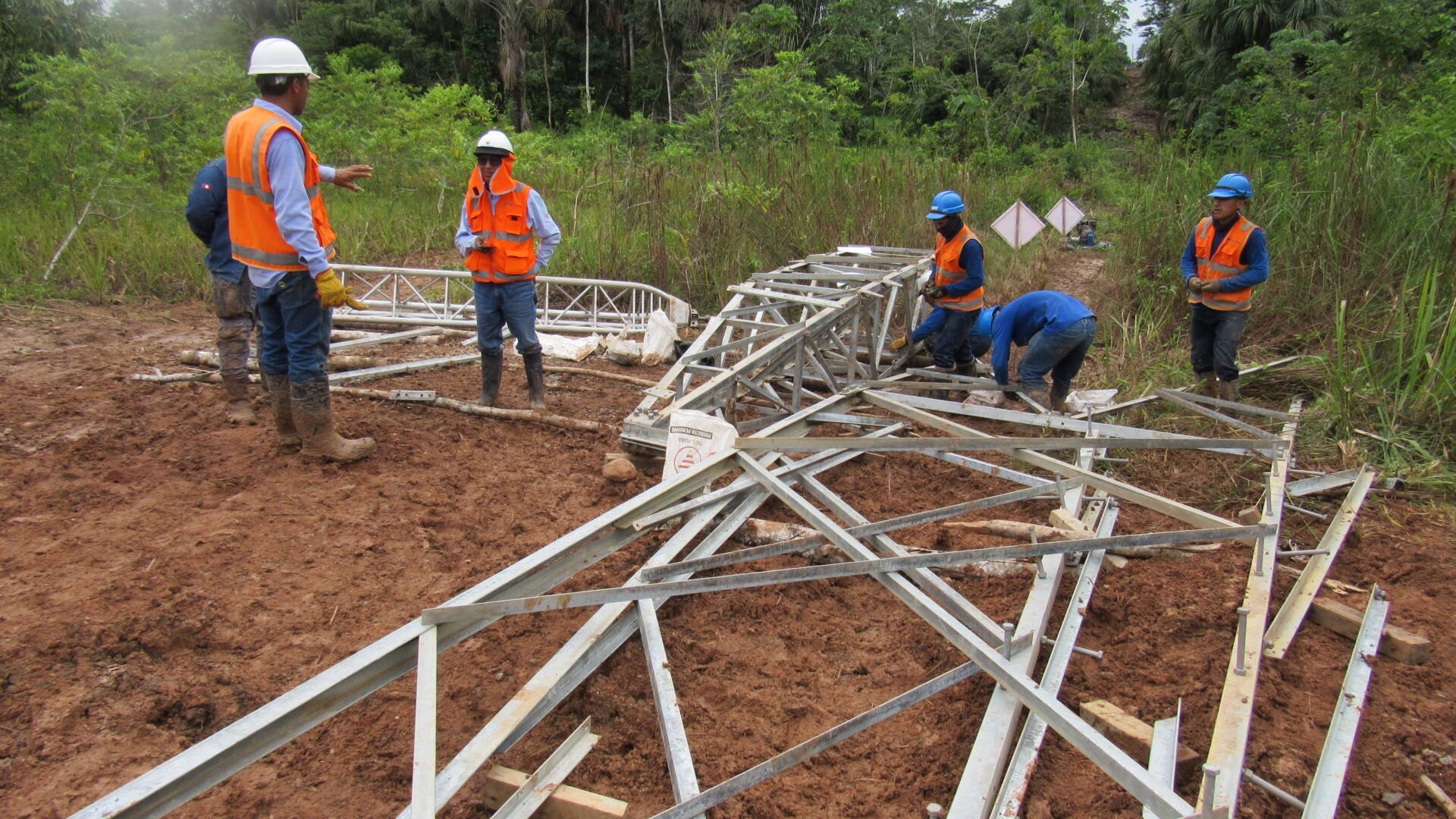

De 171 torres se han montado 152 el 89% de torres instaladas, con el 30 por ciento del tendido de conductores de la línea de transmisión.

El Ministerio de Energía y Minas impondría tasa para la imposición de la servidumbre, de propietarios que a la fecha aún no se han llegado a un acuerdo.

Sólo falta negociar con dos propietarios para la franja de servidumbre del proyecto 60 kV. Pongo de Caynarachi – Yurimaguas, correspondientes a las propiedades de las empresas Proyectos de Desarrollo de Palmas Aceiteras SAC (Torre T-19) y del Proyecto Verde SAC (Torre T-114).

De 171 torres, ya se han situado 152 que representa el 89% de torres instaladas, con el 30 por ciento del tendido de conductores de la línea de transmisión.

Solo quedan dos propietarios con quienes falta llegar a acuerdos económicos para que cedan sus predios para la franja de servidumbre informó Buenaventura Ramírez residente del proyecto 60 KV, en reunión entre el consejo directivo del FREDESAA y Electro Oriente.

Buenaventura Ramírez dijo que el mayor retraso que ocasiona el avance del proyecto es la negociación con algunos propietarios de los predios por donde pasa la franja de servidumbre, pues se ha tenido que negociar y renegociar con los propietarios que inicialmente se negaban para el ingreso de los técnicos.

Sólo quedan dos

Ahora solo dos de ellos quedan y son personas jurídicas con quienes vienen agotando el proceso de negociación; “si en esta semana no llegan a ningún acuerdo, se procederá a través de la imposición por parte del Ministerio de Energía y Minas que aplicaría una tasa de acuerdo a la evaluación del predio”, indicó.

El residente aseguró que el mes de julio 2024 se entregará la obra, ya que el avance físico está en 98 por ciento correspondiente a la construcción de las subestaciones de Yurimaguas y del Pongo de Caynarachi.

Potencia se elevará de 33 Kv a 60 Kv

El proyecto permitirá mejorar el servicio eléctrico en Yurimaguas de 33 KV a 60 Kv para una oferta de potencia y energía para un horizonte de 20 años y una vida útil de 50 años.

Por otra parte, César Ruiz, jefe del Dpto. de Generación y Transmisión de Electro Oriente, informó que, el proyecto 60 KV se inició en el 2018, pero al caer la licitación por falta de estudio de impacto ambiental, es por ello que se retoma en el 2022 por administración directa de Electro Oriente.
